福島核電站取出核殘渣計劃 料三度推遲

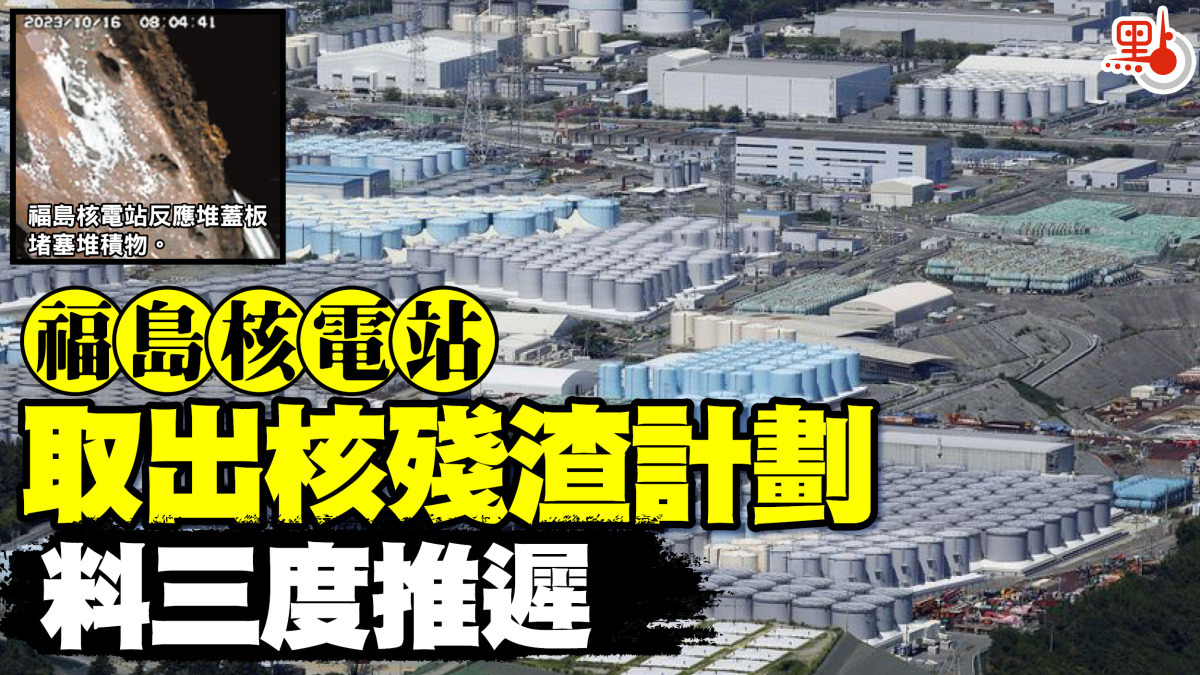

據《日本經濟新聞》等多家日媒報道,作為福島第一核電站報廢工作的重要一環,取出反應堆內核殘渣的相關計劃可能將第三次推遲,再次讓營運核電站的東京電力公司成為關注焦點。由於反應堆的蓋板內側堵塞了堆積物,核殘渣取出計劃被迫重新討論,估計取出全部核殘渣或需100年。

日本政府最初計劃2021年開始進行取出工作,但已因設備等問題延期兩次,目前推遲到2024年3月底前。東電原本打算從蓋板處一個直徑55厘米的孔中伸入機械臂,用金屬刷子一點點切削取出核殘渣,但10月發現由於蓋板內側堵塞,導致機械臂無法使用。據估算,福島核事故中熔毀的燃料棒和其他物質形成的核殘渣多達880噸 ,取出這些核殘渣可說是核電站報廢工作的關鍵一步,同時也是最大的挑戰。

日本政府曾提出要在30年後完成福島第一核電站的報廢工作,但這只是按照普通核電站報廢需要30年至40年時間來簡單推算,發生過核事故的福島第一核電站,報廢難度顯然不能相提並論。《日本經濟新聞》報道,一次只能取出數克核殘渣,以這樣的速度,取出880噸核殘渣將是漫長的過程。對此,日本原子能學會負責福島第一核電站報廢工作的負責人也指出,取出全部核殘渣短則50年,長則100年。(原文:香港文匯報)
